Fase 5: start voorbereidende werkzaamheden
19 augustus 2026

Start werkzaamheden Braassemerland fase 5

Deze week start JdB Groep in opdracht van Braassemerland VOF met de voorbereidende werkzaamheden in fase 5. In het gebied wordt een voorbelasting van zand aangebracht en damwanden geplaatst. Het zand wordt deels uit fase 4 opnieuw gebruikt en extra zand wordt aangevoerd met schepen via het Braassemermeer en via een overslagconstructie het gebied ingereden.

Planning werkzaamheden (onder voorbehoud wijzigingen)

  • Vanaf 17 augustus: maaien en inmeten land
  • Vanaf 7 september: aanbrengen damwanden (doorlooptijd 7 weken)

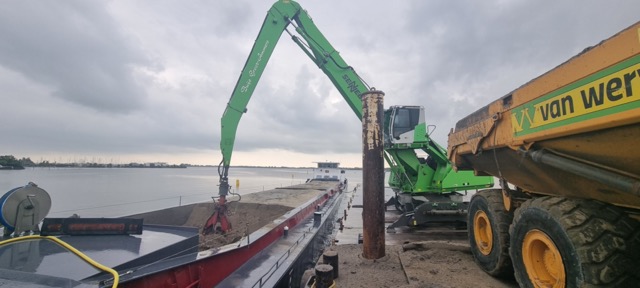

  • Vanaf 19 oktober: leveren zand vanaf overslaglocatie aan het Braassemermeer
  • Vanaf 1 november: aanbrengen zand; doorlooptijd tot eind 2026
  • Eind 2027: verwijderen damwanden

Logistiek: aanvoer materialen

  • Zand vanaf Braassemermeer bij overslaglocatie en deels vanuit fase 4
  • Damwanden en machines: via Braassemdreef en Zuidoever via bouwweg
